欢迎访问安丘水路玻璃钢厂官网!

安丘水路玻璃钢厂

安丘水路玻璃钢厂 十年专注玻璃钢格栅板/玻璃钢盖板/洗车房格栅/污水厂格栅

13780890608 / 13506498135

产品中心

您当前位置:   首页 > 产品介绍 > 玻璃钢格栅板
玻璃钢格栅板安装方法

玻璃钢格栅板安装方法

洗车格栅、玻璃钢盖板、地沟、玻璃钢楼梯的安装方法都在这里了。对于洗车房玻璃钢格栅的安装,我们首先要做好玻璃钢格栅的切割工作。 1.根据尺寸及安装要求对格栅进行合理切割及加工,以求最大经济效益而不影响格栅的内在性能。切割端面需用树脂涂覆加工,以保证其耐腐性能不受影响。
销售热线: 13780890608
销售热线: 13506498135
  • 产品详细介绍

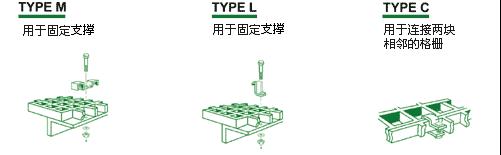

玻璃钢格栅夹具分为三种不锈钢标准夹具,分别为M型、L型、C型,本公司配有以下夹具,用户也可自作。尺寸如下:(单位:mm)见图。



玻璃钢夹具



玻璃钢格栅盖板安装步骤



玻璃钢格栅盖板具有很高的耐热性和优异的耐寒性(一般工作温度为-100- 280度),强度大、模量高、化学稳定性好、耐腐蚀、膨胀系数低、尺寸稳定性好等特点。

它有以下特性:   A、高抗拉强度  B、低延伸性   C、没有长期蠕变性   D、与沥青混合料的相容性  E、高温稳定性  F、嵌锁与限制作用其施工工艺为: 在铺设前必须将路面可能影响玻璃钢格栅盖板与底层结合的物质,如:油脂、油漆、封层料、污物等彻底清除干净,使铺设表面清洁干燥。

1.玻璃钢格栅盖板安装是首先要测量和切割材料,边缘与安装的地方一定要留有足够的间隙。切割工作相对比较简单,只需简单的人工切割工具或者是小型的电动切割工具进行切割即可。

2.铺设玻璃纤维格栅前,铺设底层需洒布粘层油。洒布标准乳化沥青按每平米0.7-1.0千克执行,在洒布后立即铺设格栅。

3.铺设可由汽车(拖拉机)改装后或人工进行铺设。铺设后应由人工分段拉紧,使格栅纵、横向处于紧张状态,然后用轻型钢轮压路机碾压一至两遍,一定要确定玻璃钢格栅盖板下要真实垫平。

4.两块盖板之间互相连接采用同材质的玻璃钢扣件、连接件。玻璃钢格栅盖板铺设时纵向搭接为20-30cm,横向搭接为8-10cm。每个纵向搭接均应由钢钉、铁皮进行固定,如因各种原因格栅与底层粘接不理想时,必须用钢钉、铁皮分段固定,分段长度一般为横向1m,纵向2-5m。

5.在使用过程中,发现一系列问题并采取了相应措施:

(1)在用钢轮压路机碾压时,钢轮压路机容易将玻璃钢格栅粘起来,因此,在碾压过程中一定要用压路机边碾压边随时洒水。

(2)在铺沥青混合料时,由于气温较高等因素,摊铺机和运输车辆易把格栅带起,因此,铺沥青混合料时,可事先撒少量石屑。

(3)在摊铺过程中,由于采用的是ABG525摊铺机,推力较大,带动格栅形成打叠,因此,应在摊铺机前由两人随时将打叠的玻璃钢格栅盖板割开,并且格栅宽度不宜采用宽度过大的玻璃钢格栅盖板,根据路宽一般为2m。

6.如对盖板的封闭性有要求,需要相应的使用粘贴剂配合使用。

7.注意跨距的尺寸和横撑的支架的数量,要以整体的稳定性为主。

维护工作非常简单,只需简单的定期进行维护即可,一般多为一些清洗工作。



玻璃钢地沟的安装操作

安装前的准备工作: 受到生产玻璃钢格栅板模具尺寸的限制,在投入使用之前,切割是必不可少的步骤。切割工作相对比较简单,只需简单的人工切割工具或者是小型的电动切割工具进行切割即可。 注:在切割的时候,要尽量的保持切割面和底部玻璃钢格栅的横撑面保持一致,使玻璃钢沟盖板的四周保持封闭的状态。

地沟安装:

1、参考格栅单格尺寸,尽可能调整地沟尺寸,使格栅切割后边缘为封闭门,保持单元格的整体性,达到美观大方的安装效果。

2、格栅在混凝土地基上至少有50mm宽承托,格栅与混凝土的间隙为3-6mm。平台安装1、格栅支承边在钢梁上至少有40mm宽承托,格栅与格栅之间安装间隙6mm,格栅与混凝土柱之间安装间隙为10mm。

3、格栅与支承钢梁之间应用M型或L型火具进行固定,每块格栅至少4只,两块相邻非承托格栅边与边之间应采用C型夹具进行连按,每1.8m长的中心至少使用1只。



玻璃钢楼梯安装:

1、格栅踏步应安装在踏步框架内或托架上,框架或托架可以是钢制,也可以是玻璃钢制。

2、格栅踏步与框架间隙3-6mm,每块踏步用8只固定夹具固定,每个角使用2只,也可以直接固定在托架上。



相关推荐:
